Публикация №127. WorldFood.

Продажа промышленного HPP-оборудования. Часть 4.

Владимир Сурьянинов 27 августа 2026

«Летопись ТЗ монтажа HPP»

Глава тетья. Стенд и промышленная площадка

Причём здесь WorldFood Moscow?

Сейчас мы публикуем эту серию прежде всего для читателей и экспонентов WorldFood Moscow 2026.

На выставке будет более тысячи экспонентов. Уже около десяти компаний готовы обсуждать с нами применение HPP, исследования, опытные партии, толлинг и промышленное оборудование.

И есть любопытное совпадение😊

Параллельно с HPP-проектами мы продолжаем проектировать и строить выставочные стенды. А при подготовке стенда мы тоже выясняем:

  • допустимую высоту;
  • нагрузку на пол;
  • положение колонн и люков;
  • точки подключения электричества;
  • возможность подвода и отвода воды;
  • расположение технических коммуникаций;
  • маршруты доставки и монтажа оборудования.

Например, в техническом руководстве WorldFood Moscow 2026 указано, что допустимая высота павильонов и нагрузка на пол заметно различаются. В первом павильоне допускается нагрузка до 20 000 кг/м², а на втором этаже второго и третьего павильонов — только 750 кг/м². Разница принципиальная. Организатор отдельно предупреждает о колоннах, люках, электрических шкафах, технических выводах и возможных неровностях пола. Знакомо?

Разумеется, выставочный павильон — не пищевой цех. Но логика одна: сначала необходимо получить технические условия площадки, а уже потом размещать на ней конструкцию или оборудование.

Строить выставочные стенды всё-таки немного проще😊. Стенд работает четыре дня, а промышленная HPP-линия должна работать много лет.

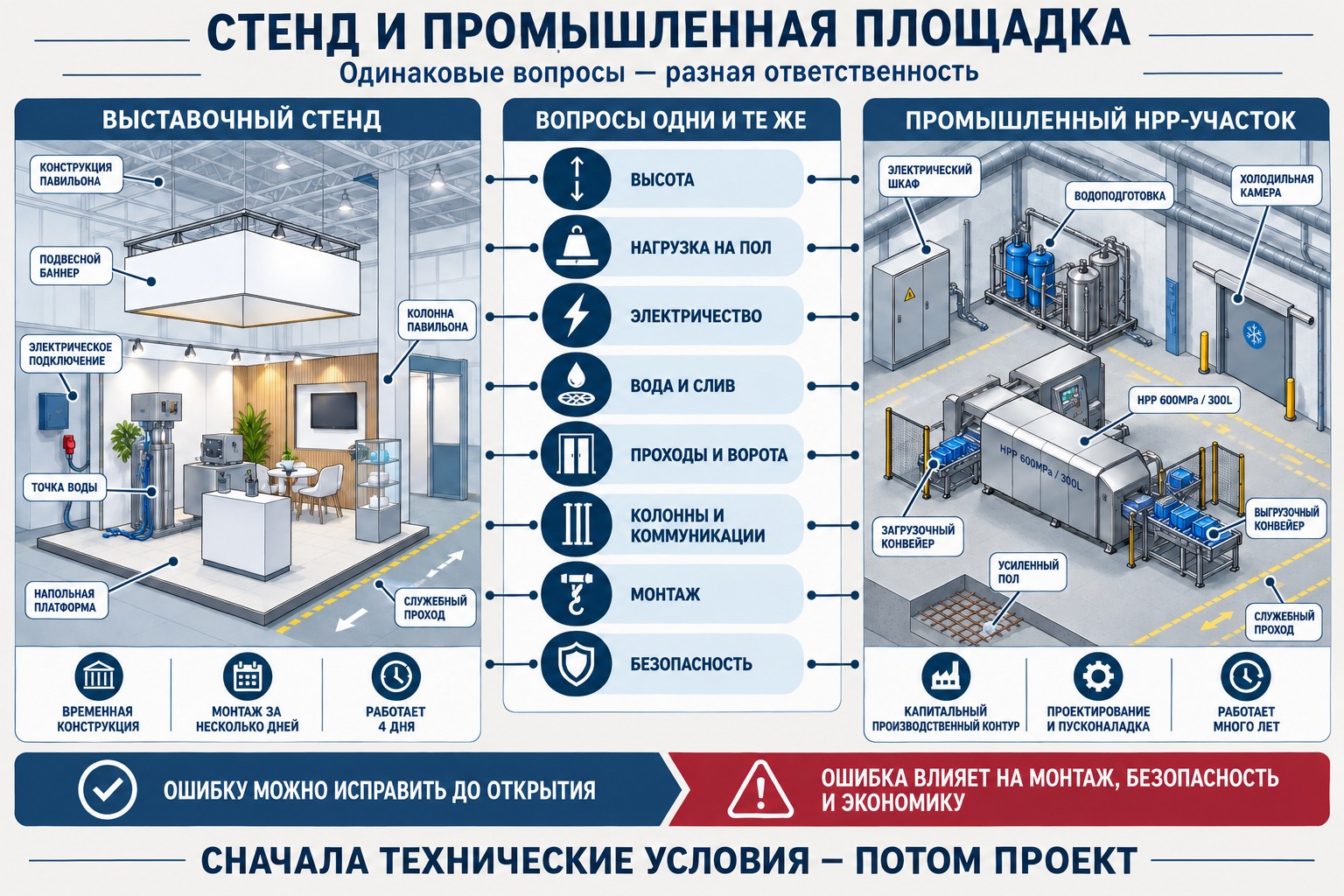

Вот и третья Инфографика. Стенд и промышленная площадка: одинаковые вопросы — разная ответственность


Правильный Заказчик задаёт правильный вопрос: «Где заканчивается поставка оборудования и начинается проект цеха?»

Мы продаём промышленные установки KEFA и сопровождаем внедрение HPP-технологии.

Стандартная поставка гидростата не включает автоматически проектирование и строительство полноценного пищевого предприятия.

Но мы можем подключиться к этой работе:

  • собрать исходные данные;
  • получить требования изготовителя;
  • подготовить предварительную компоновку;
  • сформировать техническое задание;
  • связать поставщика оборудования, технологов и проектировщиков;
  • разработать концепцию производственного потока;
  • сопровождать проект до монтажа и запуска линии.

Это отдельная работа, отдельная ответственность и, разумеется, отдельный бюджет😊

Потому что красивая картинка с машиной посередине помещения — ещё не проект. А проект без исходных данных — это пока только очень уверенный рисунок.


Что заказчику необходимо подготовить до начала проектирования

Как минимум:

  • план здания с размерами и отметками высоты;
  • данные о конструкции и несущей способности пола;
  • информацию о воротах и монтажном маршруте;
  • доступную электрическую мощность;
  • характеристики воды и канализации;
  • параметры холодоснабжения;
  • существующие инженерные сети;
  • ассортимент и упаковку продукта;
  • объём партий и режим работы;
  • схему движения сырья и готовой продукции;
  • требования к санитарным зонам;
  • выбранную модель: собственное производство или HPP-толлинг (а может и гибрид, но это совсем другая история).

После этого можно переходить от общего разговора к предварительной планировке, техническому заданию и потом — к расчёту инженерной инфраструктуры.


Итак, главный вывод

Промышленная HPP-линия занимает не только место, обозначенное габаритами её корпуса. Вокруг неё необходимо создать полноценный производственный контур:

электричество → вода → охлаждение → основание → монтажный маршрут → загрузка → обработка → выгрузка → холодное хранение → отгрузка.

Для собственного продукта этот контур встраивается в существующее предприятие.

Для толлинга фактически создаётся отдельный сервисно-производственный центр.

Оборудование в обоих случаях может быть одинаковым.

А проекты — совершенно разными.

Завтра завершим рабочую серию главным вопросом:

Кто за всё это заплатит?

Поговорим о стоимости проекта, структуре договора, этапах оплаты и о том, когда собственная HPP-линия становится экономически обоснованным решением.

Владимир Сурьянинов, РАНТ / HPP / Балтик Экспосервис

P. S. Если потребуется, мы действительно можем подготовить предварительный дизайн и компоновку будущего HPP-участка. Но сразу договоримся о терминологии: дизайн показывает идею, планировка организует пространство, а рабочие чертежи позволяют всё это построить. И стоимость у этих трёх этапов тоже разная 😊
